鍋爐布袋除塵器安裝要點
添加時間:2017-10-04
瀏覽量:393

鍋爐布袋除塵器安裝要點

鍋爐袋式除塵器,其安裝質量的好壞對除塵器能否穩定運行至關重要,尤其是噴吹係統、箱體、淨氣室、花板的安裝,安裝必須做到精度高、密封性好。

二、安裝時注意事項和安裝前的準備

1)、除對土建基礎尺寸進行校對外,還要對基礎質量進行檢查,合格後再進行安裝。

2)、袋式除塵器的灰鬥、箱體、風室各部分及各部分之間連接處要有良好的密封性能,各部分組裝後采用煤油滲透法進行檢驗。

3)、噴吹係統管路及各組件連接處應做氣密性試驗,不得有漏氣現象。

4)、清點各個零部件時必須要有清單,按清單一一清點生產零部件,確認是否少了哪些零部件,將所少的部件列成清單與公司聯係以便盡快使安裝所需部件完整,配備完全。

5)、檢查各個零部件的質量是否合格,有無變形和鏽蝕,若不合格應進行修整或更換。外購件必須有質量合格證和無明顯外觀損壞,方可進行裝配。

6)、彩板和鍍鋅板的安裝必須先下後上、先內後外施工原則,防止雨水進入保溫區域,同時外形要美觀。

7)、濾袋安裝之前,必須清除風室、花板上的雜物,然後清除箱體、灰鬥內所有安裝遺留物,如吊耳、工具、小零件、焊條、焊渣等。


三、設備的塗裝防腐要求

為保證防腐效果,金屬表麵采用機械噴丸除鏽處理,等級達到Sa2.5級。塗料底漆采用紅丹防鏽底漆,中間漆采用J52氯磺化聚乙烯中間漆,麵漆采用J52氯磺化聚乙烯防腐漆。

除塵器內表麵塗一道底漆(δ=20μmm),外表麵塗二道底漆(δ=40μmm),一道麵漆(δ=20μmm),麵漆由安裝單位施工完畢後塗刷。

四、安裝順序及基本要求

(1)安裝順序(場地限允許條件下)

立柱——箱體——籠梯(或步梯平台)——花板——淨氣室——灰鬥(除氣流分配器柵條及定位板)——扶欄——清灰切換係統——(濾袋安裝)——噴吹係統預組裝——重裝噴吹管——淨氣室蓋板——進出煙道總管——旁路係統——遮雨裝置——供氣係統——保溫與彩板

注意:安裝完柱後,是先安裝箱體還是先安裝灰鬥要視現場的安裝條件來確定,有時幾個工序可以同時進行。

(2)安裝要求

1 柱

1.1柱距偏差:當柱距小於或等於10米時,安裝偏差不大於5mm,當柱距大於10米時,安裝偏差不大於7mm。

1.2 對角線偏差:當對角線尺寸小於20米時,安裝偏差不大於7mm;大於20米時,安裝偏差不大於9mm。

1.3 立柱鉛垂度偏差:不大於5mm。立柱頂部標高偏差:對於零米為±5mm;各立柱頂部標高偏差:不大於5mm;各立柱頂相互偏差為3mm。

2 箱體

2.1 箱體的拚裝

2.1.1 內板與梁的焊接要求牢固、嚴密。焊好後都應按圖檢查尺寸、形狀及焊縫質量,並做好記錄。

2.1.2 立柱直線度:不大於5mm。牆板平麵度:±10mm。

2.1.3 柱端及牆板上、下端槽鋼端麵對立柱中心線的垂直度3mm。

2.1.4 內板內表麵焊縫餘高小於2mm。打磨圓滑。

2.2 殼體的安裝

2.2.1 殼體必須鉛垂、方正,所有尺寸須符合圖紙要求。

2.2.2 調整好後柱距間偏差:不大於3mm。

2.2.3 立柱鉛垂度偏差:不大於3mm。

2.2.4 殼體頂麵框架的平麵度:不大於3mm。

2.2.5 橫向加強筋(扁鋼)需鎖口水平度不大於2mm,豎向加強筋(槽鋼)垂直偏差要不大於2mm。

2.2.6 氣流分配器的安裝:安裝前應認真測量上下框架之間的尺寸,劃好安裝線,保證分配板安裝角度。按圖安裝好分配器的定位板。

2.3 殼體的焊接

2.3.1 袋式除塵器的內側為全縫焊,外側為間斷焊。

2.3.2 所有焊縫,都必須進行煤油滲漏試驗,不得有虛焊、漏焊,焊後應立即檢查焊口,以保證整體好終漏風率不大於3%。

3 淨氣室

淨氣室垂直度±1mm;淨氣室水平對角線±8mm;淨氣室平麵度≤4mm。

花板的安裝是重要的一步,其安裝的好壞直接影響後續工作的進展。花板整塊起吊安裝並定位。另外,特別要注意拚接焊縫在四孔的中間位置,且沿焊縫方向不得有偏離,加強扁鋼不得有斷開的情況。

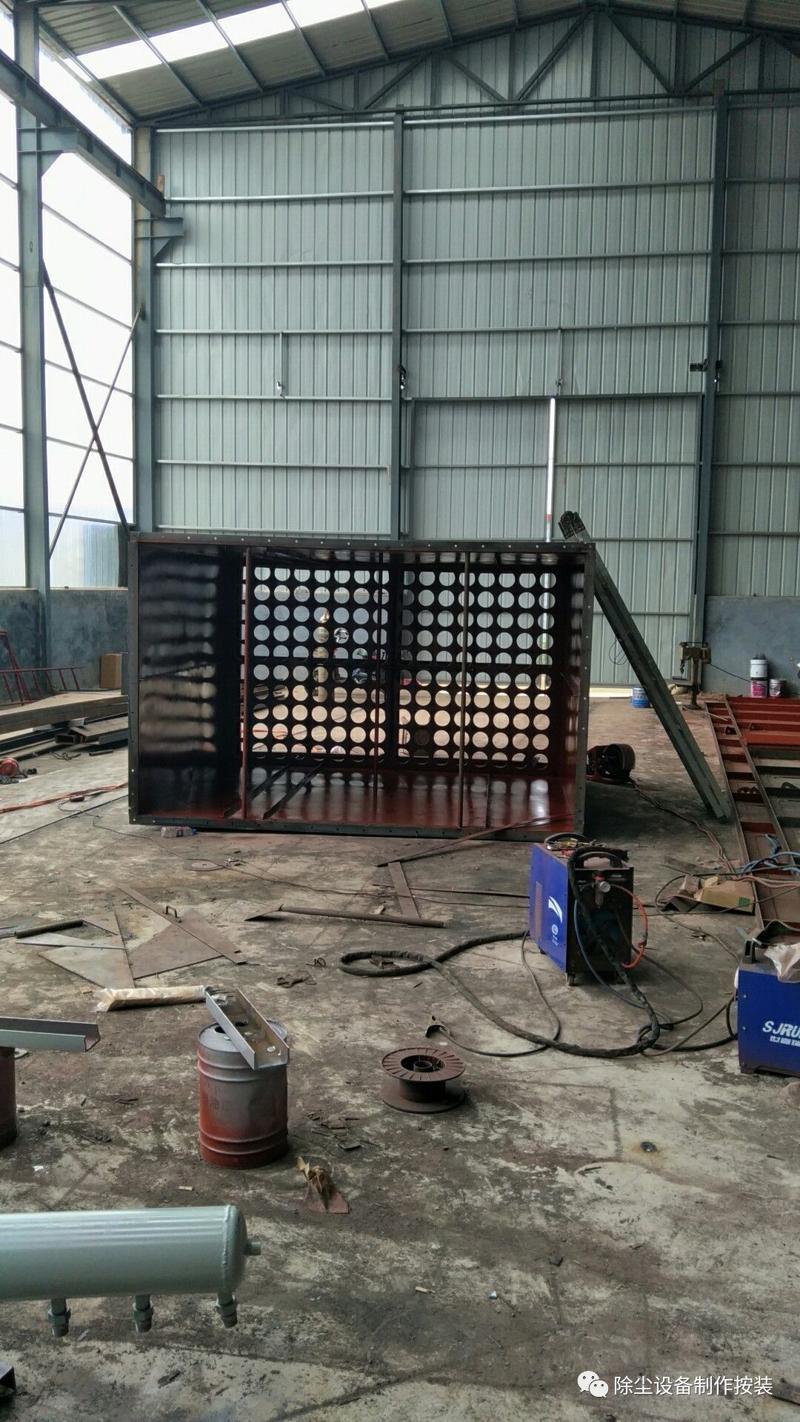

3.1 花板的安裝

花板是由幾塊拚接焊而成,防止花板的焊接變形是關鍵技術。必須在工地的大平板上進行組拚、焊接,焊後整形、檢漏。花板的上下加強筋必須采用對稱焊接、跳焊等防變形措施。

3.1.1 花板在吊裝前應按圖檢查每一塊花板的四個角的四分中心線的洋衝眼、平麵度不大於1/1000。

3.1.2 花板的開孔排間距允許偏差±0.2mm。

3.1.3 先拚中央花板,保證花板的孔,排排平行、對中。

3.1.4 再裝相鄰花板;焊前,重點檢查對接拚焊的兩塊板相鄰孔的排間距,允許偏差小於±0.3mm,長距離四角的孔中心對角線誤差小於1mm。安裝誤差必須在此時校正過來。做好記錄。

3.1.5 花板的焊接應先周邊後對接。

3.2 淨氣室內外框的安裝

3.2.1 淨氣內框安裝前,檢查花板的袋孔是否能對齊,確定無誤後,組裝內板框架(先點焊固定),然後在花板上定位,再確定整個框架的垂直度、平麵度、水平對角線等是否達到安裝要求,確定正確後,再點焊定位。淨氣室內板裝完後,再裝角鋼(∠75×75×5)框架穩固整個內板框架,然後裝淨氣室定位槽支杆、蓋板定位槽、風室保溫材料等等。

注意:中側板孔與花板孔對正,誤差不大於0.5mm。內中側板孔與外中側板孔對正,誤差不大於0.5mm。定位槽上端麵必須水平且位於同一個平麵上;上端麵用1米鋼尺檢查,直線度小於0.5mm;表麵粗糙度Ra25。其餘按圖麵技術要求。

3.2.2 安裝淨氣室內框DC5400-3-2-0時,件8槽鋼等清灰切換係統與噴吹係統安裝結束時方可安裝。

3.3 清灰切換係統

清灰切換係統安裝前,先檢查鑽有穿壁連接器孔的鋼板(即清灰切換係統中內頂板、外頂板)其開孔是否有誤,定位時務必使穿壁連接器孔中心與相應花板孔中心對齊。

汽缸安裝時,用壓縮空氣使汽缸杆全部露出,使得汽缸整個行程暴露在外。

閥板安裝時,保證平麵度不大於1/1000;閥板固定後不得鬆動。

3.4清灰切換係統中框架梁

框架梁安裝時,確保汽缸位置(300×300)不變。

4 籠梯(或步梯)

4.1 籠梯 籠梯的梯麵應與箱體板平行,垂直偏差不大於1/1000,所有焊縫要嚴密,整個籠梯應平整,彎曲度應不大於1/1000,其它按圖紙要求。

4.2 步梯 按圖紙要求。

5 灰鬥

5.1 灰鬥的拚裝

5.1.1 焊縫嚴密,灰鬥內壁上的疤痕必須用砂輪機磨光。

5.1.2 灰鬥內氣流分配裝置安裝時,保證布風均勻。

5.1.3 灰鬥內壁四角焊縫必須用砂輪打磨圓滑。

5.1.4 灰鬥壁板內表麵焊縫必須用砂輪打磨圓滑。

5.1.5 灰鬥外壁的加強筋要鎖口,鎖口要焊接牢固,以免影響強度。

5.1.6 在灰鬥上口與承壓件接縫要求光滑平整、密封良好。

5.1.7 灰鬥好上豎向加強筋需與梁焊接。

5.2 測溫管、清堵裝置,出灰孔、人孔門等的安裝

灰鬥上的測溫管與水平麵成5°角向下傾斜設置。清堵裝置需水平設置,人孔蓋需壓緊。其餘都按圖紙要求。

5.3 灰鬥精度要求

灰鬥垂直度<6mm

灰鬥上下麵中心偏差±5mm

灰鬥各側向彎曲0.1%,但不大於10mm

灰鬥上下表麵平麵度2mm

6 扶欄

扶欄柱應垂直水平麵,垂直度偏差應不大於2mm,三行扶欄管應平行,其它按圖紙要求。

7 噴吹係統

預安裝順序:噴吹管——彎管——橡膠管(空壓膠管)——集箱

噴吹係統是為了電磁脈衝閥提供脈衝清灰氣源的設置。集氣箱的安裝必須準確無誤,集氣箱是有方向的,其短接管必須與穿壁連接器相應對齊;電磁脈衝閥進氣端與集氣箱上的短接管相連,出氣端與穿壁連接器通過短管(橡膠軟管)、彎頭相連;鑽有與濾袋數相同噴孔的噴吹噴管與彎管相連。因裝濾袋後在淨氣室內不能再燒焊,所以噴吹管必須要預組裝來固定支架的位置。

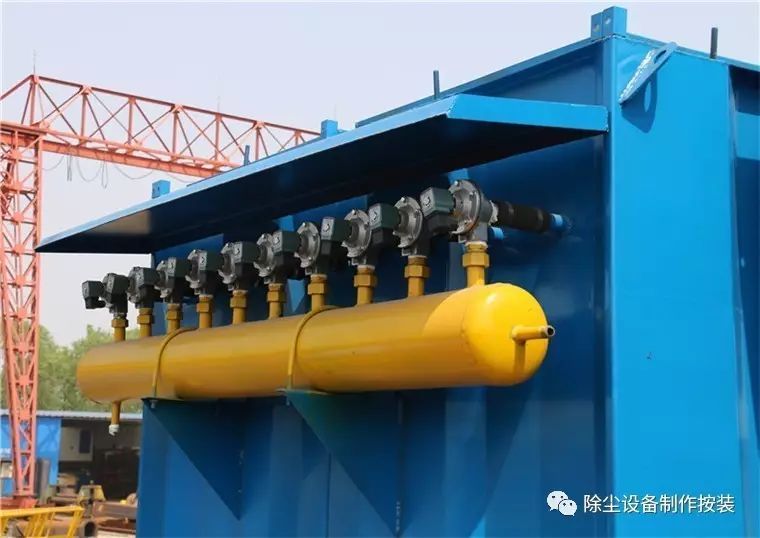

7.1 集氣箱的安裝

7.1.1 集氣箱的噴吹管孔中心線與淨氣室導管孔中心線偏差不大於0.5mm。

7.1.2 集氣箱的排汙口必須垂直向下,且排汙口端的中心水平標高比另一端中心水平標高低1mm。排汙口下端引出排汙管應設置排汙閥。

7.1.3 氣密性試驗壓力0.8MPa,保壓30分鍾。

7.2 電磁脈衝閥的安裝

7.2.1 先檢查脈衝閥是否完好,脈衝閥膜片、脈衝閥內O型密封圈是否完好。要求脈衝閥排氣口垂直向下。

7.2.2 安裝噴吹標件時,除有密封圈外的所有邊接處都需塗密封膠及帖生料帶,以防泄露。

7.2.3 調整彎管,對中找正後密封。



7.3 噴吹管預組裝

7.3.1 噴吹管支架的安裝:把噴吹管的孔朝上,這樣可以使管孔能對準花板孔的中心,再開始定支架的位置,使得反噴管銷能剛插進管塞孔和支架的固定孔,然後再掉轉噴吹管使孔朝下,再插管銷。支架與花板的焊接為雙麵連續焊,不得漏焊。噴吹管孔中心線必須與花板孔中心線重合,偏差不大於0.5mm。

7.3.2 噴吹管安裝後不允許鬆動。

7.3.3 噴吹管孔必須垂直向下。

7.3.4 噴吹管安裝後必須具有互換性。

7.3.5 預組裝合格後拆除噴吹管,準備過濾部件的安裝。

8 濾袋和袋籠的安裝

正確的濾袋安裝對提高濾袋的壽命相當重要,以下為在移開噴吹管的狀態下,在除塵器中安裝濾袋的建議步驟:

為預防濾袋的破損,在安裝開始就應該加倍小心。類似於螺絲刀等帶有尖棱的工具不能從工具包等中突出,將所有帶快口的東西遮蓋或移開。

安裝濾袋時不能站立或跪在濾袋上,防止腳踩或重物踩壓已安裝好的濾袋。濾袋安裝前要避免損壞濾袋,所有濾袋的接縫都應朝向同一方向(背對進氣口)。

通常袋籠與濾袋的配合相當緊密。但如果兩者的配合尺寸過小,則應檢查袋籠或濾袋的尺寸,尺寸錯誤的袋籠或濾袋應報廢。(報廢的濾袋或袋籠應及時交還供方)

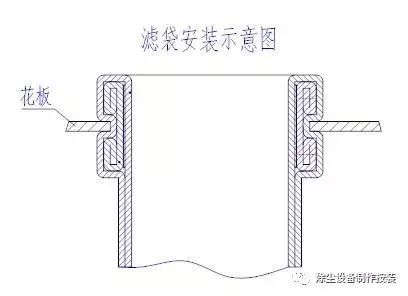

濾袋安裝時,如有用套袋工具以保護濾袋,袋口彈簧漲圈用手捏扁,使其與花板孔接觸麵好小,使得彈簧漲圈卡口剛好嵌入花板孔,如下圖。





注意:袋籠在花板上裝好以後,就要在灰鬥內部做目測檢查,看布袋底部是否接觸到周邊箱體的鋼板,防止運行過程中磨破濾袋。

每排濾袋的上方將安裝一根噴吹管,每根噴吹管通過鋼接頭與分氣箱相連,噴吹管的另一端有可供調節的固定端與淨氣室(上箱體)的支架連接。噴吹管的各噴吹口應與濾袋的中心保持對中。

警告:濾袋和袋籠應在室內保存,在安裝清理後,各檢查門應關閉,濾袋安裝之後不允許進行焊接、切割或打磨工作。

9 進出煙道總管安裝

進出煙管安裝時,使手動風門調整到全開狀態,其餘部分安裝詳見圖紙要求。

10 旁路係統的安裝

旁路係統中支架務必生根於箱體加強筋,其餘部分安裝詳見圖紙要求。

(3)檢查

除塵器安裝完成後,應對除塵器作全麵的檢查,清除除塵器內部的所有雜物,包括焊渣、焊條頭、氣割殘留物等,這些清除工作可以利用壓縮空氣來完成,清除雜物時應拆下灰鬥卸灰閥(雜物將從此處排出)。所有清除工作完成後才能安裝濾袋組件。

·濾袋組件的檢查

a) 濾袋接縫的朝向、濾袋口彈簧漲圈與花板的連接;

b)  袋籠的彎曲度、插入深度;

c) 在灰鬥中檢查濾袋組件的排列;

d) 預噴塗材料規格;

e) 預噴塗/持續的步驟。

(4)重新安裝噴吹管

按圖紙要求安裝,不得鬆動。

(5)保溫與彩板

1 紮釘的安裝

按每300mm左右布置,釘與鋼板點焊牢固。

2 岩棉板的安裝

2.1 保溫材料應壓緊、充滿。用鋼絲網壓緊後用紮釘固定。

2.2 鋼絲網與方形鋼管允許點焊;焊點的間距小於400mm。

3 彩板支承的安裝

支承采用方形鋼管,方形鋼管與槽鋼之間焊接必須牢固;焊接位置按圖樣要求。

4 彩板的安裝

4.1 彩板的上部應插入箱體的安裝角鋼內,角鋼與箱體的焊縫必須是連續焊。

4.2 彩板與支承方形鋼管可采用鉚接或自攻螺釘連接。連接點的間距不大於200mm。

4.3 彩板的開孔,應采用機械切割,不準采用氧氣切割。
